un chantier hyper rapide

La grande affaire des deux derniers mois fut la construction de notre maison.

Rien à voir avec une construction européenne !

Les délais d'abord:
9 semaines en tout et pour tout, et nous sommes installés chez nous.Noter que ce délais est très rapide, même pour ici.

La norme est de trois à quatre mois.

Le permis de construire est arrivé trois semaines après le début des travaux (et vous allez voir que trois semaines, ce n'est pas rien !)

Pour le permis il faut juste les plans de la maison, un plan du terrain contresigné par un arpenteur, l'acte d'achat du terrain, et, après coup, un plan d'implantation de la maison sur le terrain. Accord ? 15 jours !

Les matériaux, ensuite:

Du bois d'allumette, des bâches en plastique, du contre plaqué et du polystyrène ! Bon, j'exagère un peu...Rajoutez un peu de béton quand même, et beaucoup de bois.Ah oui! et de l'asphalte pour le toit.
Ce qui est rassurant, c'est que toutes les maisons d'ici sont construites comme ça et... elles tiennent !

Et enfin, l'avancée des travaux eux mêmes:

Nous y passions tous les jours, de peur d'en manquer une étape!

En voici le déroulement en image:

2 mai:

le piquetage

6 mai:

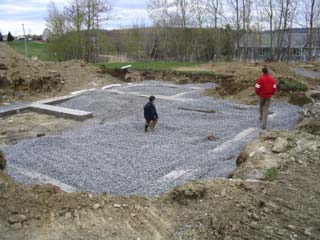

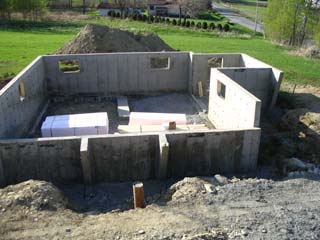

les fondations

9 mai:

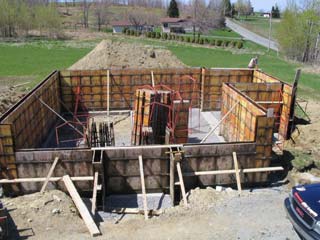

le coffrage

11 mai:

le décoffrage

12 mai:

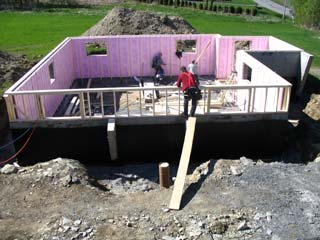

isolation du sous-sol

13 mai:

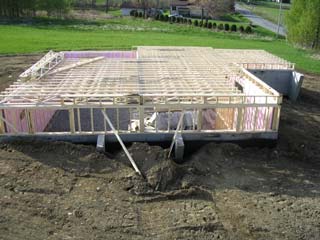

pose de la plateforme

16 mai:

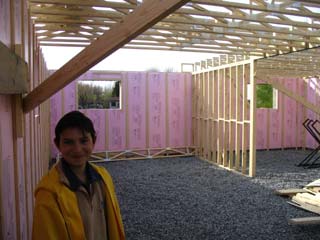

pose des murs

17 mai:

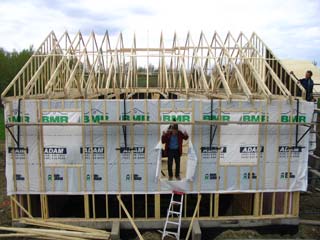

pose de la charpente

18 mai:

pose des bardeaux d'asphalte

19 mai:

fin du toit

25 mai:

isolation des murs

28 mai:

pose des "patios"

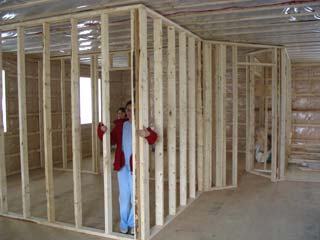

et des cloisons

30 mai:
pose de la chappe de béton

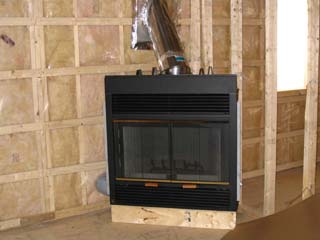

et du foyer

le 2 juin

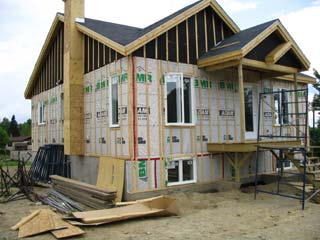

la maison a cette allure

le 3 juin

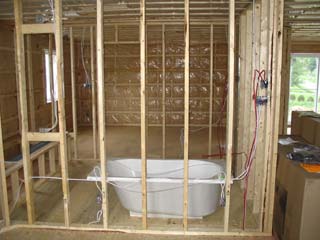

aménagement des salle de bains

le 9 juin

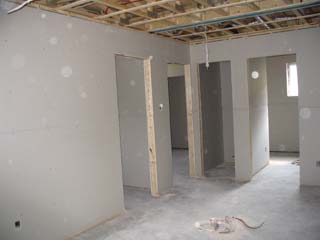

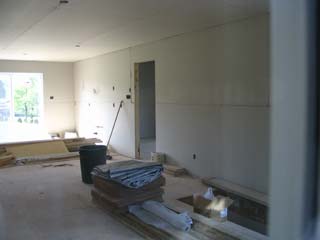

pose du gyprock sur les cloisons

le 11 juin

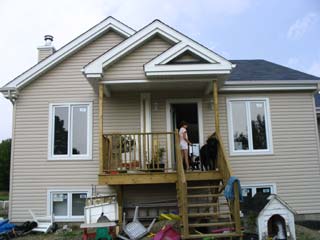

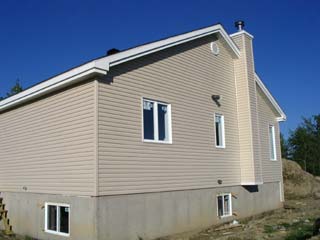

pose du vinyl extérieur

Les travaux d'aménagements intérieurs (plomberie, electricité, pose du parquet du rdc, pose des portes...) ont continué jusqu'au 9 juillet, date de notre installation (avec une semaine de retard).

Question budget, nous avions pris à notre charge la pose des céramiques (carrelage), que nous devrions finir d'ici 15 jours, la peinture, la pose des plaintes et des moulures des portes et fenêtres et la pose du parquet du sous sol ( ce qui nous permet de bien faire sécher la dalle de béton avant de la couvrir). Il reste encore un peu de boulot....mais nous sommes super heureux !

Pour les passionnés, voici quelques petits détais d'assemblage:

assemblage des poutrelles

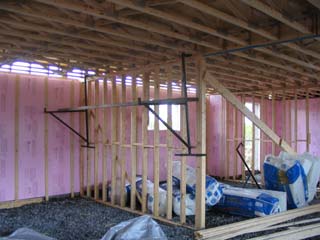

isolation des murs

isolation du plafond

sous couche de la chappe de béton

type de montage électrique dans les cloisons>

Bref, nous voilà chez nous et heureux d'y être !.

Comme vous le voyez, c'est encore le bazar, mais chaque chose finira bien par trouver sa place....et nous attendrons l'automne pour nous attaquer au jardin !

Vous pouvez nous contacter par mp, si vous souhaitez plus de détail sur notre aventure.
